編輯:辦公室 文:關健明 圖:謝重澤
南山二級電站三號發電機組自2022年大修以來,一直存在發電機側徑向軸承瓦溫超高問題,只能帶到機組額定負荷的50%,滿負荷運行時瓦溫就會超過保護定值造成事故停機。近期,南山電站工匠創新工作室組織工作室成員對該機組發電機側徑向軸承瓦溫超高難題進行攻堅。

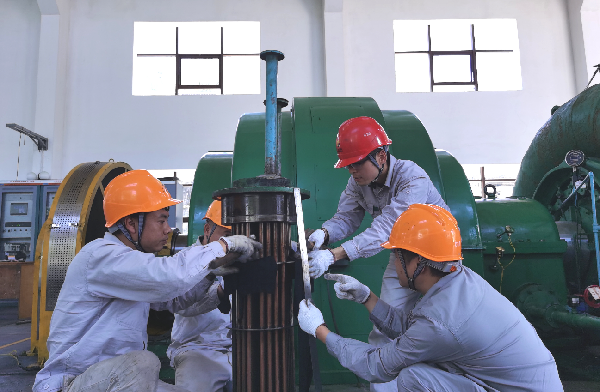

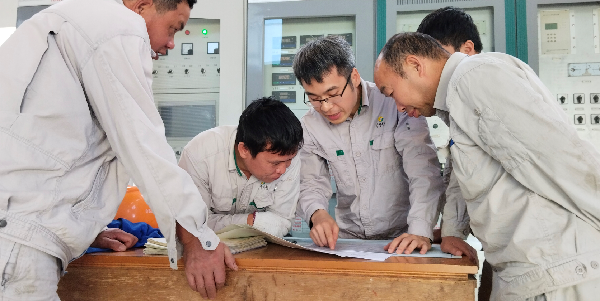

工匠創新工作室成員對機組運行工況全面測量分析,排除軸瓦安裝問題,判斷為軸承座內透平油循環不暢所致。仔細研究機組安裝圖紙、了解徑向軸承座內部構造后,發現導致瓦溫升高的原因為冷卻器擋油板安裝位置不對,重新調整后,經過6天的滿負荷運行,機組瓦溫維持平穩。
汛期前,南山二級電站三臺機組滿發,發電量達到656萬千瓦時,創下建站以來月度發電量最高紀錄。工匠創新工作室自創建以來,著力圍繞技術攻關、技能培訓、學習交流、成果轉換不斷推進技術革新創效,為生產經營賦能。
